和歌山県かつらぎ町 Mさま邸 新築工事
和歌山県伊都郡かつらぎ町
地域別|すべて
建築中レポート
- 1. 2026年10月16日
-

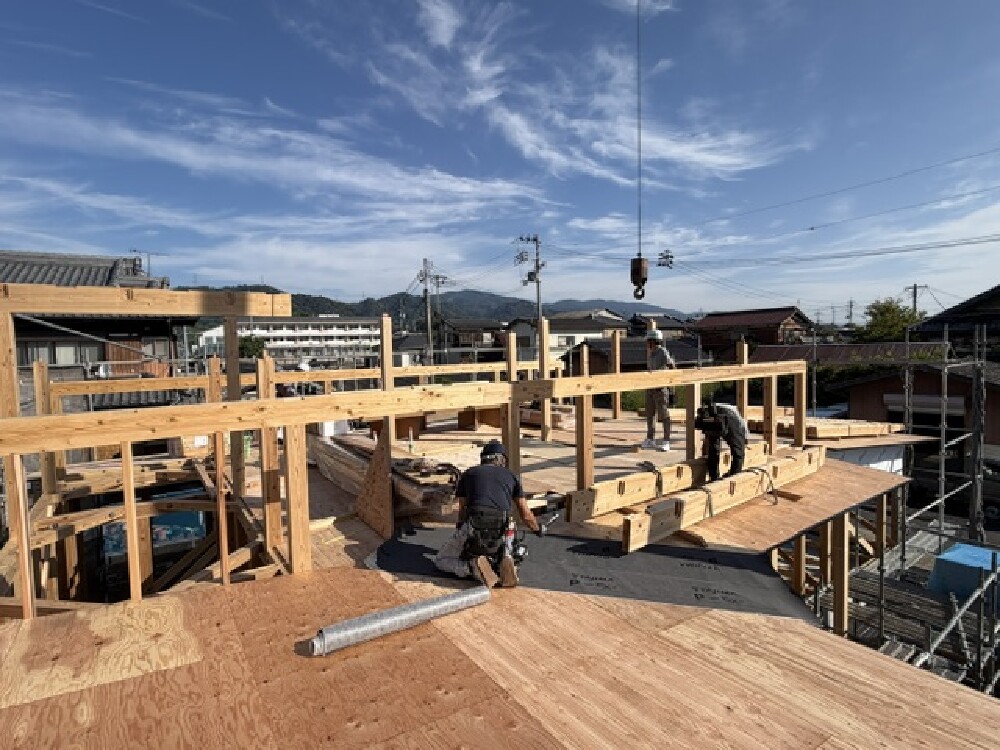

上棟作業 3日目
本日が最終日となります。
引き続き2F部分からの作業が始まりました。
- 2. 2026年10月15日
-

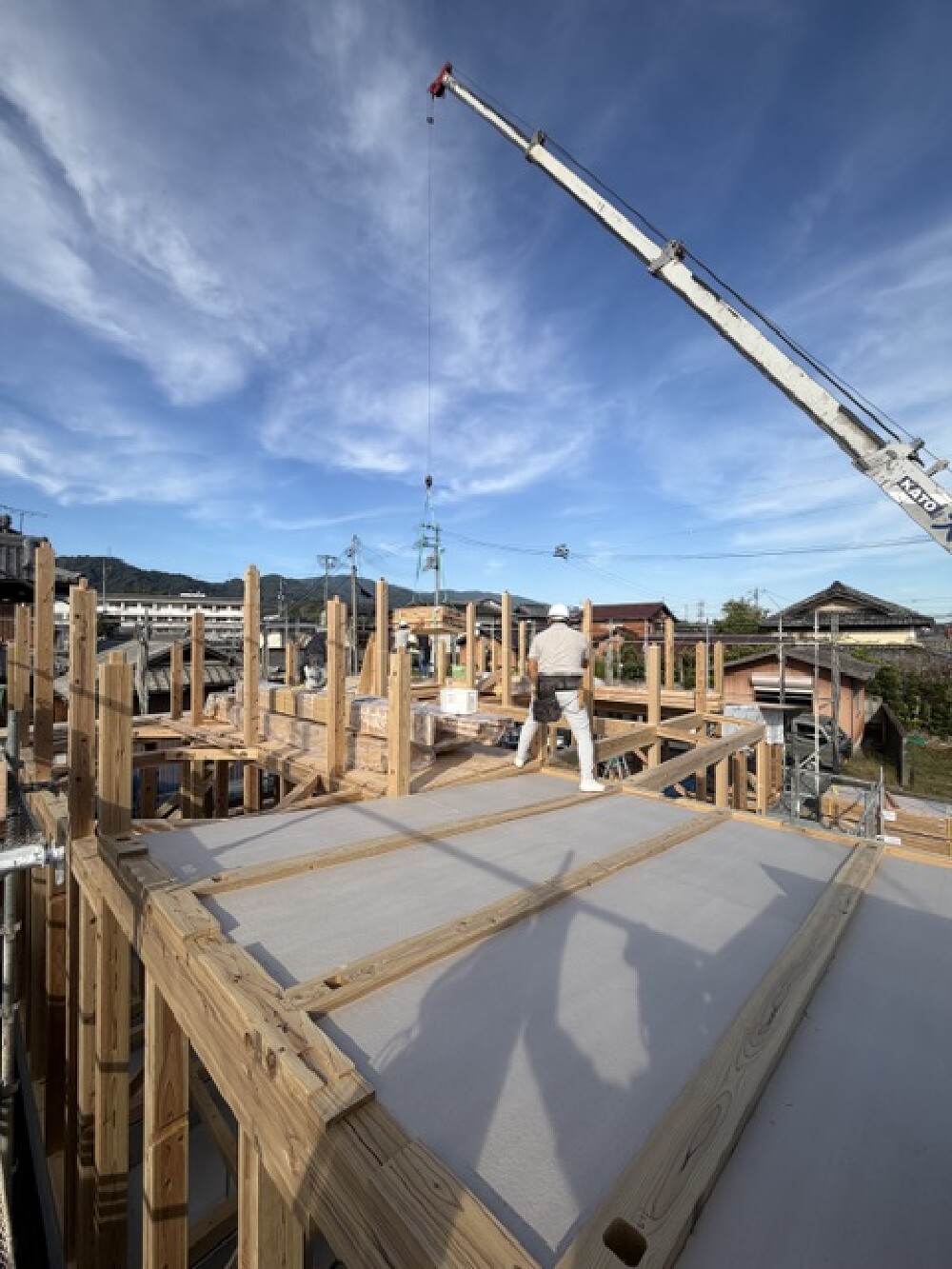

上棟2日目
上棟作業の2日目は、
この棟梁、応援の大工さんにレッカーの計7名での作業を行っています。
昨日まで柱だけの現場も、梁がかかり
屋根の下地が出来上がってきました。
今日も作業するには、非常に気持ちの良いお天気で順調に上棟作業が進んでいきます。
- 3. 2026年10月14日
-

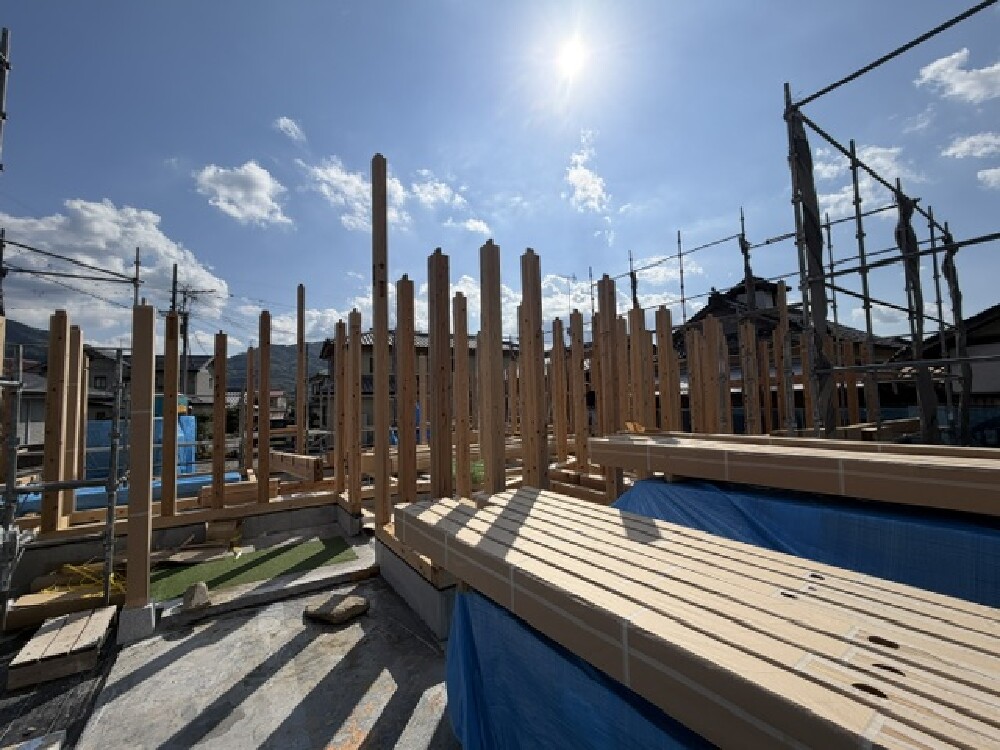

上棟作業 1日目
本日より上棟作業が始まりました!
本格的には明日からになりますが、
今日は、小野棟梁、菊池大工さん、針本板金さんの3人で材料の間配りと荷受けを行いました。
柱建てまで進み、現場に紀州材の良い香りが漂っています。

- 4. 2026年10月13日
-
上棟の準備
倉庫で加工制作していました、
屋根の気密パネルも出来上がり、
上棟時の搬入のために積み込みが行われました。
小野棟梁が綺麗にトラックに積み込み行ってくれました。
上棟時に現場に搬入いたします。
- 5. 2026年10月10日
-
上棟準備
この棟梁の機密パネルの制作が進んでいます。

- 6. 2026年10月09日
-
土台敷き
現場に構造材が搬入され
いよいよ現場での大工工事が始まりました。
小野棟梁が番付とおりに、土台を納めていきます。

- 7. 2026年10月07日
-
仮設工事
基礎工事、屋外の配管工事も終わり
これから始まる大工工事の前に
建物外周に表情のシートを敷設を行います。
- 8. 2026年10月06日
-
屋根パネル、造作工事

上棟に先立って
家工房の倉庫では、屋根の気密パネルの制作が始まりました。
この統領が、図面をもとに8への形状にあわした
気密パネルを作成していきます。
- 9. 2026年10月04日
-

屋外の水道工事
基礎工事が終わり、屋外の水道工事が始まりました。
ハイカーン工業さんが屋外の水道配管の埋設を行ってくれています。

- 10. 2026年10月03日
-
基礎工事
型枠が外され、きれいな基礎が完成いたしました。
平屋の建物で、基礎の段階からボリュームを感じます。
- 11. 2026年09月24日
-

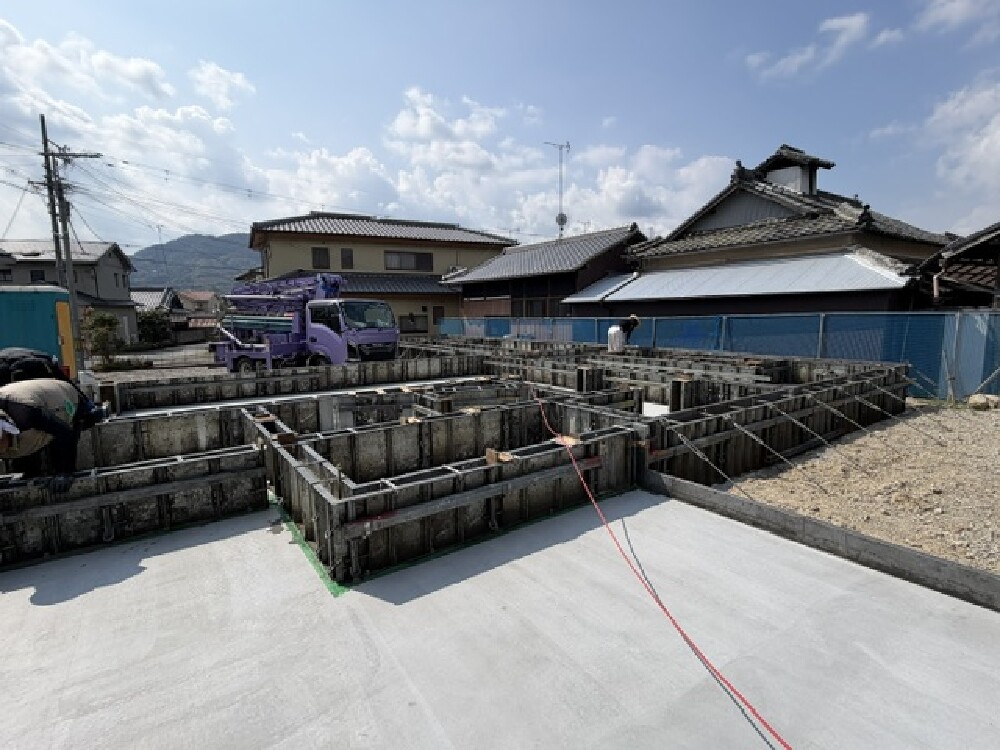

基礎工事
立ち上がりのコンクリートが打設されました。
基礎工事も終盤となってきました。
来月の上棟に向けて現場の作業が進んでいきます。

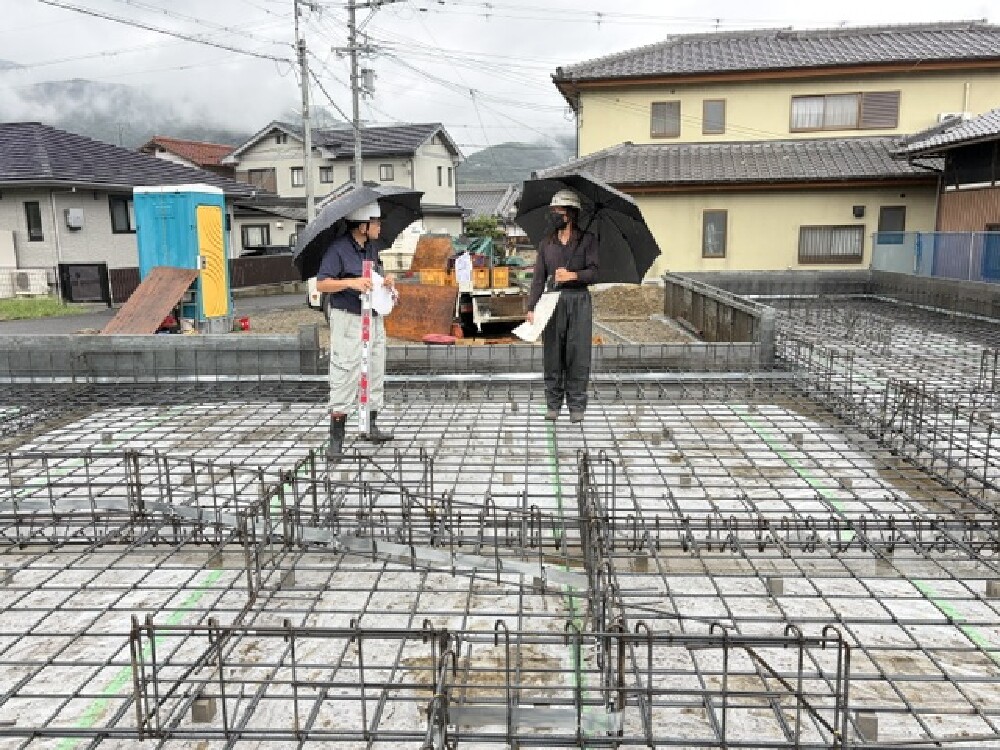

- 12. 2026年09月16日
-
基礎工事
基礎の背配筋が組み上がりました。
平屋建ての建物なので、
基礎の大きさだけを見ても非常に大きく感じます。
いよいよ建物が立体的に見えてくるようになりました。
引き続きコンクリートの打設工事へと続いていきます。

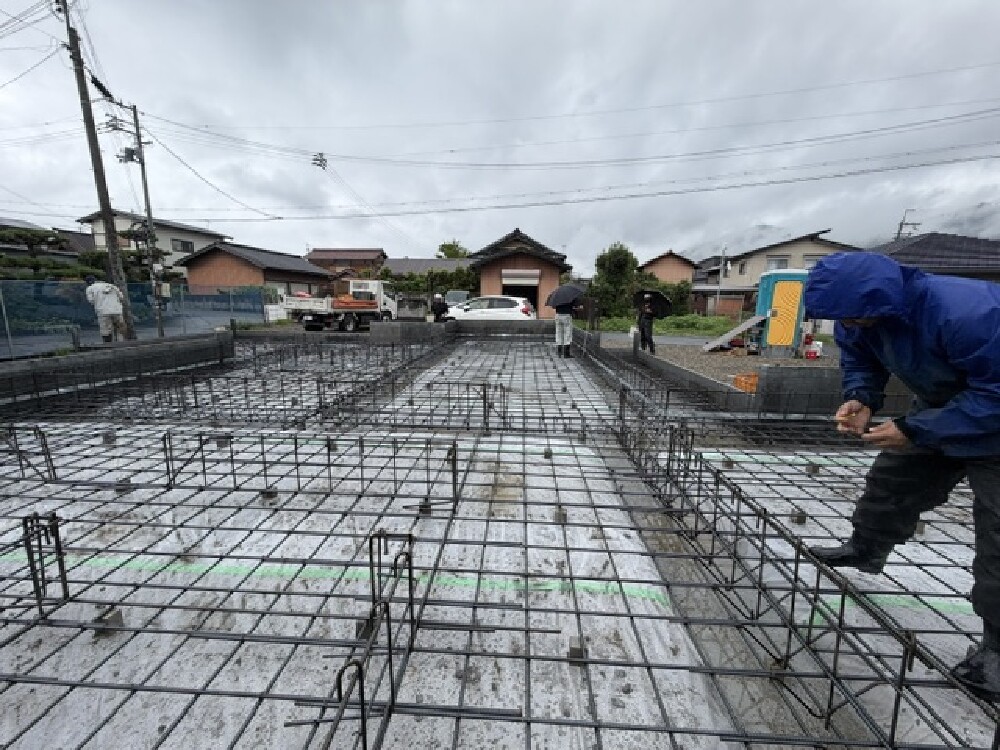

- 13. 2026年09月16日
-
基礎工事
配筋が終わり、コンクリート打設前に
瑕疵担保の検査を受けました。
鉄筋のピッチや太さなどを確認頂き、
無事に合格となりました。

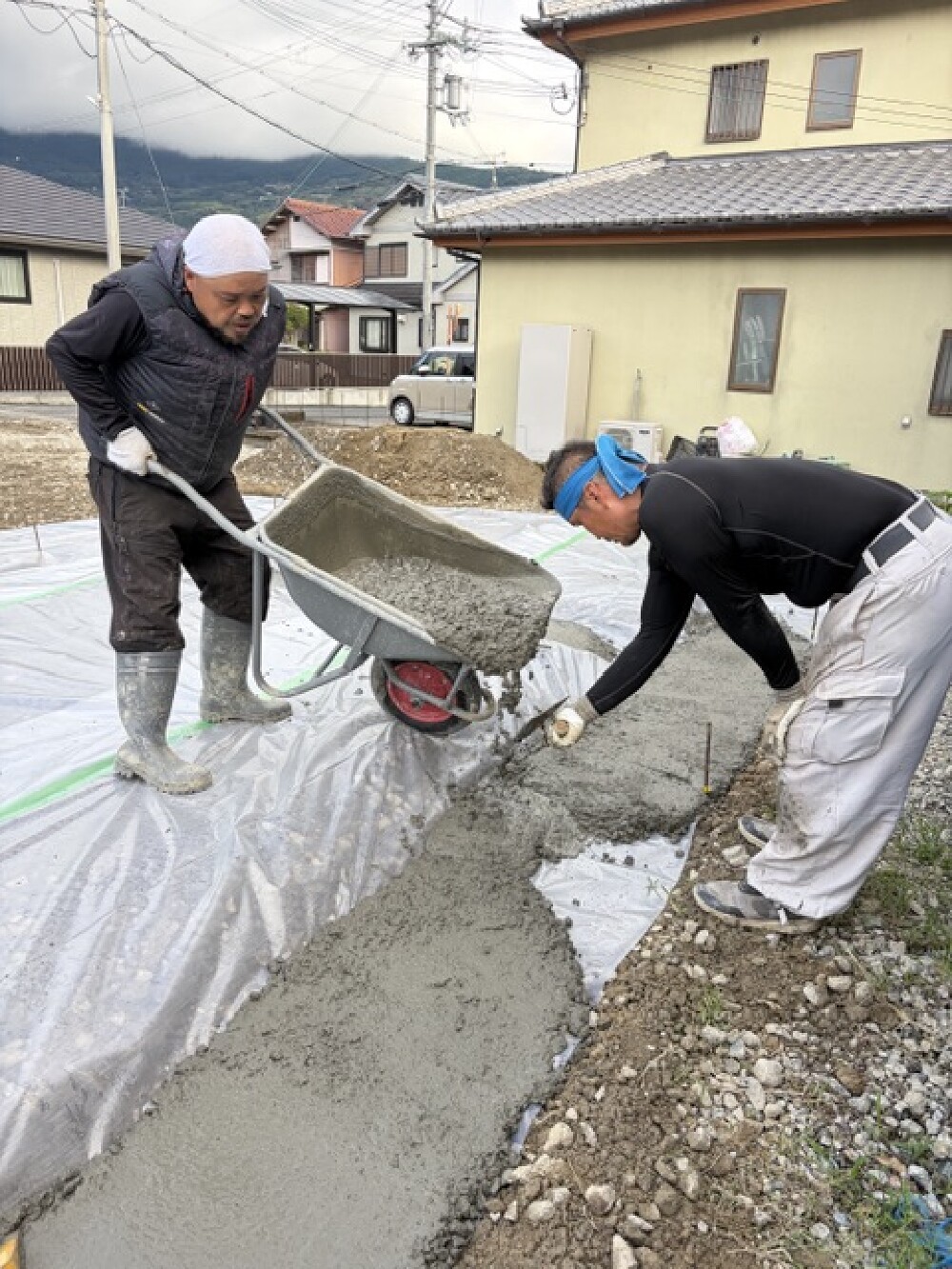

- 14. 2026年09月13日
-

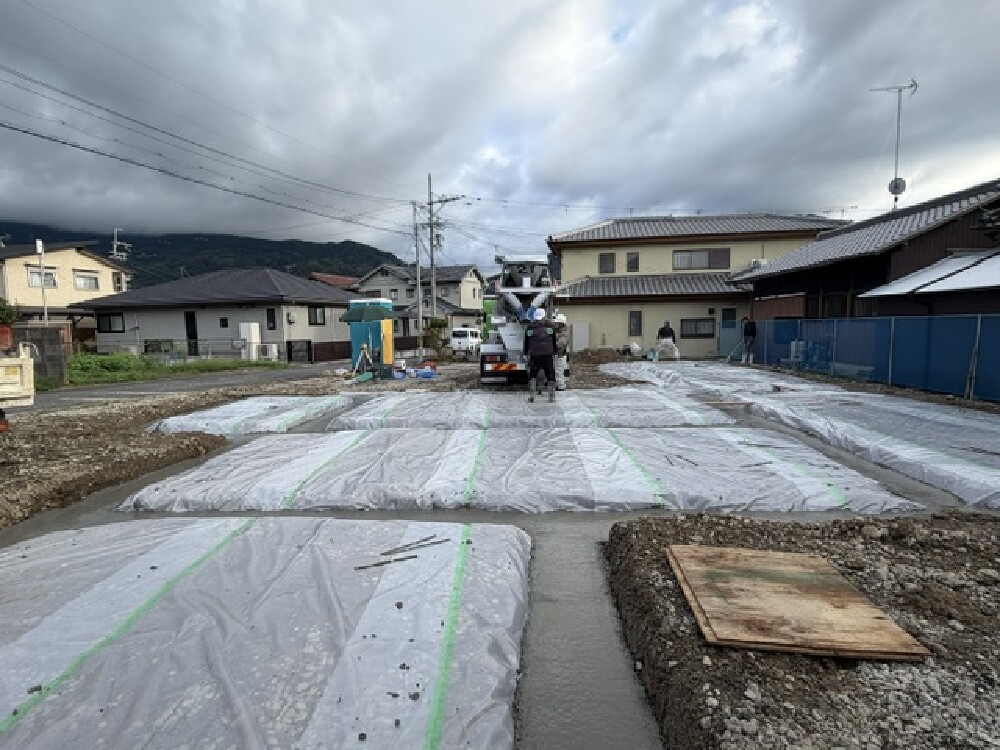

基礎工事 捨てコン打ち
掘削が終わり、基礎の墨出し下地となる
捨てコンクリートの打設を行なっていきます。
基礎のハウジングコアさんが
チームワークよく作業を進めてくれています。
- 15. 2026年09月12日
-
基礎工事 着工しました。
秋の長雨の影響で予定よりも少し遅れての
基礎工事の着工となりました。
掘削から始まり、建物の形が地面に見えるようになりました。
- 16. 2026年09月05日
-

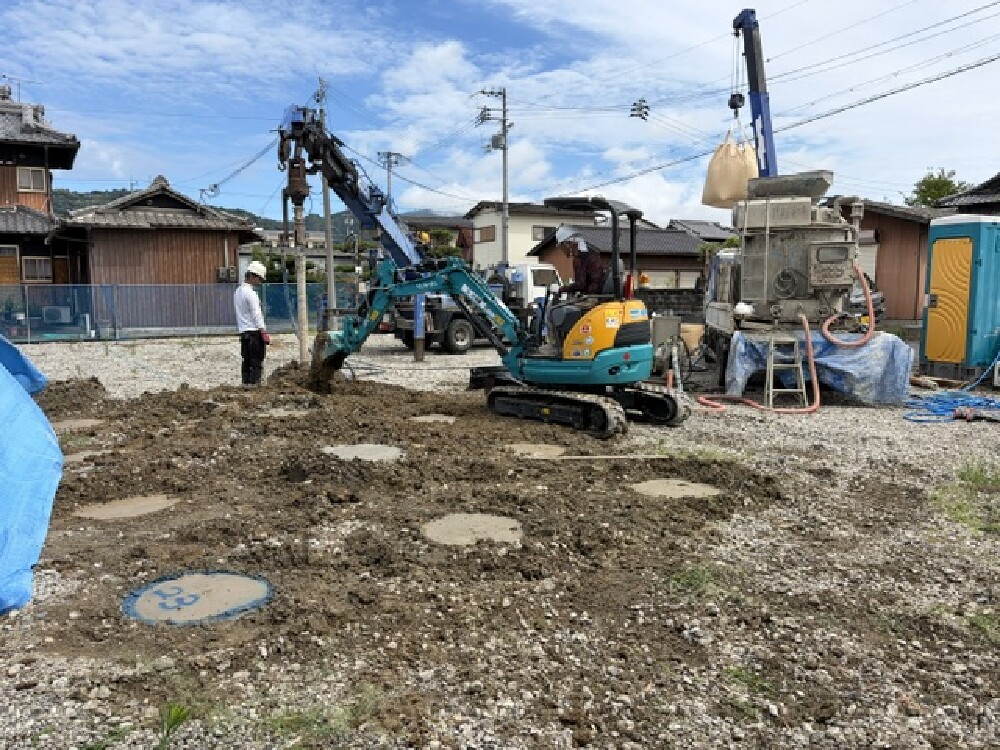

地盤改良工事が着工しました。
本日から地盤改良工事が着工しました。
事前の地盤調査の結果で
基礎工事先立ち地盤の改良工事を行っております。
いつも通りベーシックさんが3人がかりで手をしながら効率よく作業を進めてくれています。
- 17. 2026年09月04日
-
仮設工事
現場に仮設材が搬入され、
工事の着工に備えます。
- 18. 2026年07月19日
-
地鎮祭
和歌山県、かつらき町で地鎮祭を取り行わさせていただきました。
晴天の青空の下、
工事の安全を祈願させていただきました。
高野山を見渡せれる立地に
平家のお住まいの計画となっています。
予定では9月ごろから工事の着工となります。
